广西体专相思湖校区项目建设工作动态(第2期)
作者:叶亮 发布时间:2020-11-02 编辑:黄民睿 来源:新校区办 浏览次数:





广西体专相思湖校区项目

建设工作动态

新校区建设管理办公室                2020年10月31日                    第 2 期


一、2020年10月项目总体完成情况

(一)完成1#、2#宿舍和教学楼全部点位,以及篮球馆部分点位详勘工作。同期开展4#、5#、6#宿舍楼及食堂初堪点位勘查工作。

(二)完成施工项目部配套设施建设及临建办公区、生活区活动板房验收。

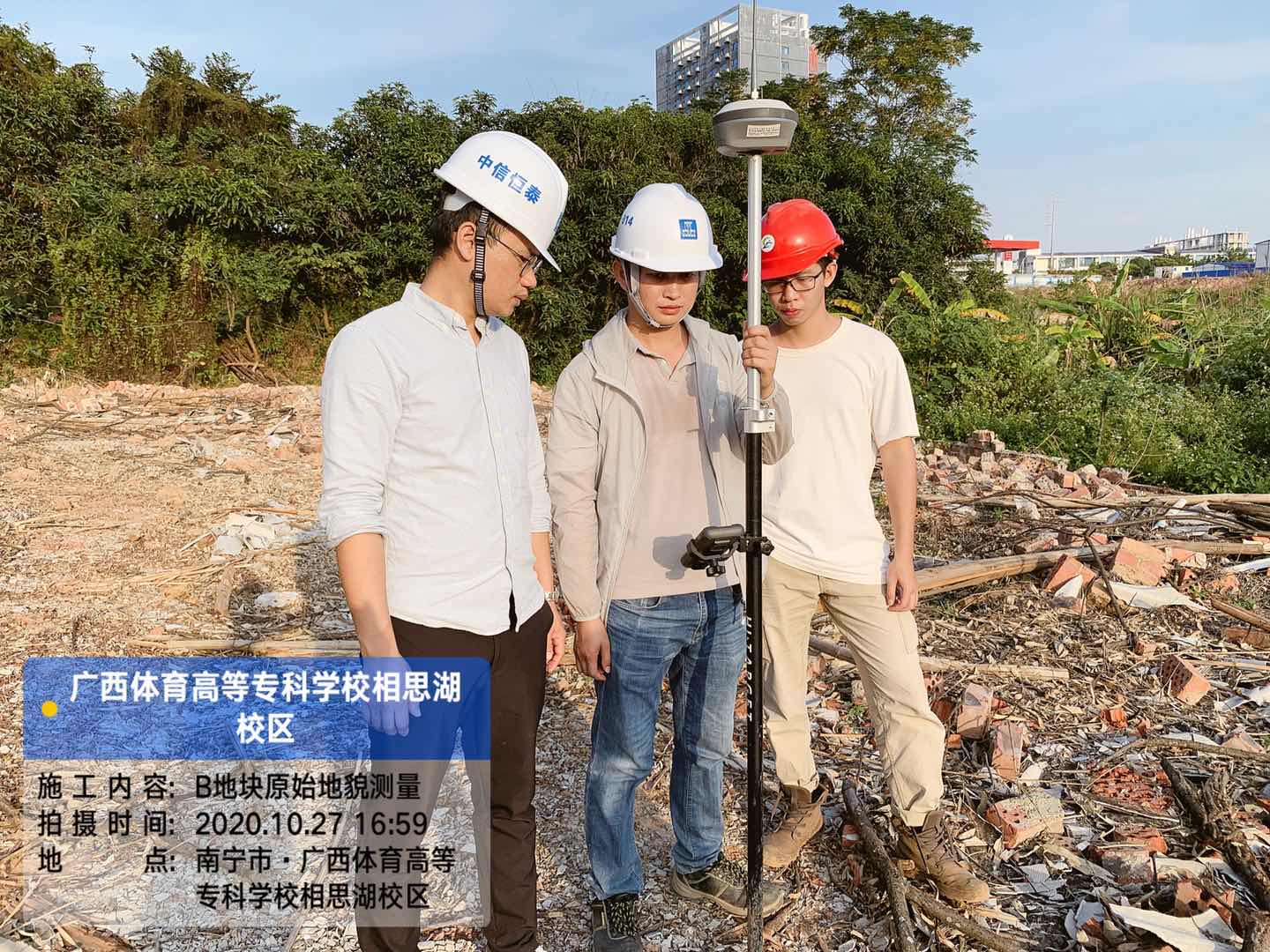

(三)完成宿舍、教学楼区50000㎡用地伐木清表工作(附图1)。完成B地块南侧原始地貌标高、共1508个点位数据采集工作(附图2)。具备开展土方施工和基坑开挖工作的条件。

(四)为加快项目实施进度,根据勘查单体提交的中间成果,先行完成1#、2#宿舍楼及教学楼初步设计方案、初步设计概算、施工图设计(初稿),并已完成内部审查及意见答复。正在根据内部审查意见进行设计、造价优化,以及基础选型工作。

(五)已取得防空地下室防护设计规划许可审查意见书。

(六)项目正式大门开口申报资料已提交南宁市行政审批局。

二、2020年10月项目进展情况

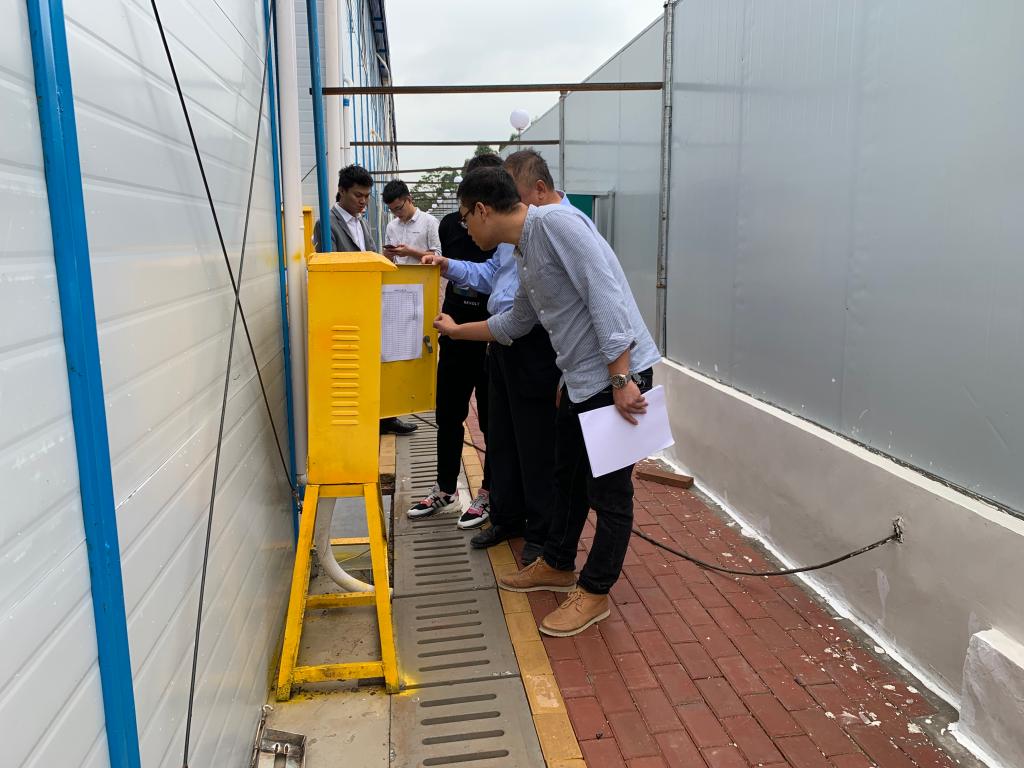

(一)10月12日,新校区建设管理办公室在校第二会议室组织全过程咨询单位(监理)召开项目推进会。会议重点研究了由新校区办资金筹措组起草的《新校区建设工程价款支付管理规定》,以及年底资金支付计划。会议要求全咨公司继续协调督促项目设计,统筹协调项目总体工程进度。并对项目现场周例会制度提出具体要求,要加强各参建方的沟通协作,确保项目顺利进行。(附图3)

(二)10月13日,新校区建设管理办公室在校第二会议室组织召开项目初步设计方案意见征求会,设备管理处、教务处、后勤管理处、武装保卫处负责人参会。会议介绍了1#、2#宿舍楼及教学楼建筑、电气等设计方案。与会人员围绕水、电、消防、网络、配套功能、用房布局等方面,以及后续管理涉及到的问题进行了深入交流,并提出了许多实际使用中需要调整或考虑的建议。(附图4)

(三)10月15日,新校区建设管理办公室在项目现场组织召开第四次现场例会。会议要求全咨公司汇总建设方关于初步设计方案修改意见后统一交给设计单位修改;要求总包公司尽快完善临建板房验收材料和着手开始原始地貌采集,并牵头做好设计和成本控制工作;要求设计单位完成设计方案时应先提交总包公司审核,并通过指定资料员传递相关材料;要求全咨公司与总包公司共同研究调整项目施工组织设计等事宜。(附图5)

(四)10月15日,新校区办负责人前往高新区征拆中心就B地块北侧初勘进场事宜和1#、2#宿舍楼和教学楼动工等问题进行对接协调。经协调,由总包公司尽快在1#、2#宿舍楼和教学楼各建筑物角点设置实地标识,由征拆中心现场核定可施工边界。

(五)10月15日,新校区建设管理办公室联合全咨公司对项目工地临建办公区、生活区活动板房进行验收,重点检查活动板房的地基与基础、主体结构、建筑屋面、建筑门窗、建筑设备、临时用电、消防设施和环境卫生情况。经检查,活动板房的质量控制资料齐全,安全和主要使用功能满足要求,观感质量基本符合要求。检查中发现的少量问题要求尽快整改。经总包公司整改,全咨公司复核后,临建办公区、生活区活动板房验收全部合格。(附图6)

(六)为加强我校相思湖校区项目建设管理,明确职责,确保各项工作健康、规范、高效、有序进行,新校区办历经半年时间,拟定了对工程总承包单位和监理单位现场管理制度、建设管理办公室工作人员廉洁自律规定、建设管理办公室会议制度、图纸会审管理办法、现场办公会议制度等管理制度。自5月项目开工以来,根据项目管理实践工作中,新校区办与全过程咨询、监理、设计、施工、征地、勘察、审图等多方参建单位的实际磨合,已经形成相对稳定工作机制。经对制度不断进行完善,于10月16日正式提交学校审定。

(七)10月20日,新校区办负责人前往高新区征拆中心,与征拆中心李副主任沟通协商关于已交付的土地款流转程序及加强加快征地拆迁工作,双方明确尽快按规范程序完成转款、请款的相关后续工作,并商定将做好资金保证和人员调配工作,相互配合,共同促进征地工作的快速推进。

(八)10月21日,覃杨彬副校长、罗黎造纪检书记前往相思湖校区工地现场视察,覃副校长一行视察了项目工地现场和施工项目部办公区,听取项目经理对设计进展及施工现场进度等汇报,对新校区建设工作给予了充分肯定,对各参建单位工作人员辛勤付出表示衷心感谢,并对下步建设工作提出要求,希望大家共同配合,齐心协力,共同做好新校区项目建设。(附图7)

(九)10月21日上午,为加强相思湖校区项目建设资金管理,提高资金使用效益,确保高效、规范地开展项目预结决算各项工作,新校区建设管理办公室组织相关人员参加区财政厅在广西大学举办的“高等院校建设项目财政投资评审实务讲座”。来自区内各个高校从事审计、财务、基建等方面工作的管理人员约150人参加。新校区建设管理办公室将根据此次讲座相关知识和要求,结合实际做好相思湖校区项目建设管理工作。(附图8)

(十)10月22日,新校区建设管理办公室在项目现场组织召开第五次现场例会。会议要求:总包公司以书面形式逐条回复建设单位和全咨单位对初步设计方案提出的修改意见,要求总包公司联合体的牵头方对设计工作要严格把关;要求施工方、设计方和勘测单位全力以赴做好B地块北侧勘察和设计工作;督促总包公司对施工现场安全作业、消防等工作做好监管,尽快完成B地块原始地貌收集和临建板房验收整改工作。(附图9)

(十一)10月27日,新校区建设管理办公室在校第二会议室组织召开相思湖校区项目初步设计方案修改意见协调会,全咨单位、总包单位、设计单位及审图单位有关人员参会。会议对初步设计方案修改意见中有争议部分逐条研究,结合项目实际提出可操作性意见和建议。总包单位和设计单位表示将根据会议精神进一步优化设计方案并尽快提交审核。(附图10)

(十二)10月29日,新校区建设管理办公室在项目现场组织召开第六次现场例会。会议要求:总包公司按时上报土方施工进场计划方案,并做好环境治理工作,尽快将临建工人生活区规模和建设计划报全咨公司审核;设计单位于11月2日之前提交1#、2#宿舍楼基础选型报告给全咨公司审核,下周例会汇报年底项目进度可能达到的进展情况;勘测单位10日内出具1#、2#宿舍楼勘察报告;全咨公司继续协调总包施工单位和设计单位做好B地块施工组织计划;总包公司完成年底资金使用计划并报建设方审核;各方人员加强联系,提高工作效率。

(十三)10月29日下午,新校区建设管理办负责人赴区财政厅相关处室汇报新校区项目建设进展情况,咨询了解目前全区教育系统基建项目资金支持政策,争取上级部门对项目继续给予政策和资金支持。

(十四)10月29日晚,为加快项目进展,确保年前完成宿舍区、教学楼单体工程形象进度,新校区建设管理办公室连夜督促总承包施工方和设计方,尽快完成《项目一期地基基础方案报告》,协调项目全咨方尽快落实专家,立即筹备召开项目1#、2#宿舍区和教学楼基础选型专家评审会。10月30日上午,为加快评审效率,新校区建设管理办公室以网络会议形式组织召开项目1#、2#宿舍区和教学楼基础选型专家评审会。项目全咨方、总包施工和设计方,以及来自广西大学、广西华蓝岩土工程有限公司、广西城乡规划设计院三位专家参加。31日晚,总承包公司完成《广西体专项目一期地基方案分析报告》。

(十五)10月22日和10月30日,自治区财政厅连续两次通报全区教育系统2020年专项债支出情况中,相思湖校区项目完成率100%,在第四批专项债17所高校中名列第一。

附图1

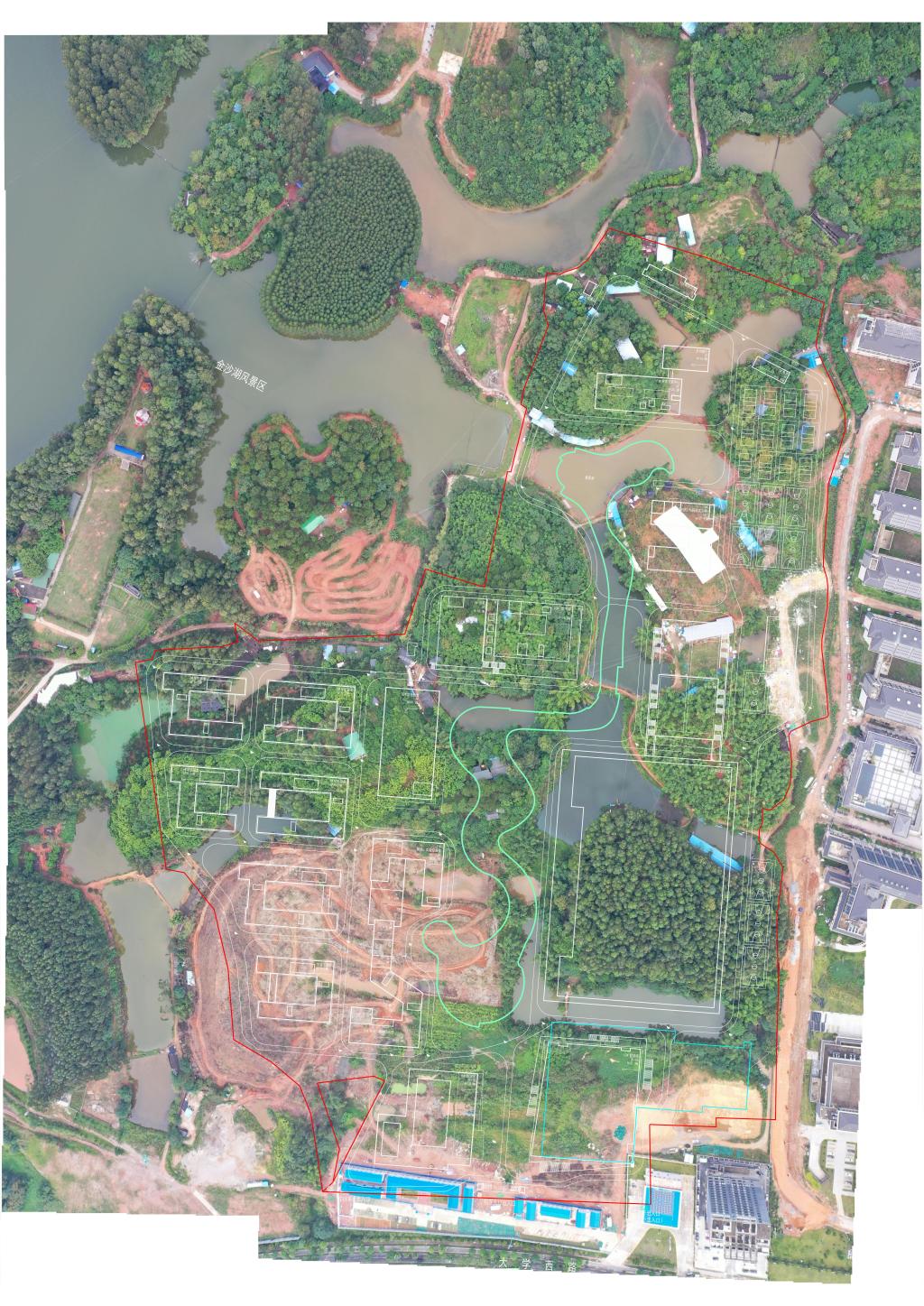

2020年10月16日用地现场航拍图

附图2

附图3

附图4

附图5

附图6

附图7

附图8

附图9

附图10

相关新闻

扫一扫关注
学校微信公众号

举报须知

我要举报

举报电话:0771-2825551

举报邮箱:gxtzjjjcs@163.com

地 址:广西南宁市公园路2号四楼纪检监察室 邮编:530012

信访

信访电话:0771-2810790

书记、校长信箱:gxtzxf@163.com

地 址:广西南宁市公园路2号综合楼五楼学校办公室信访办 邮编:530012
