广西体专相思湖校区项目建设工作动态(第3期)
作者:叶亮 发布时间:2020-11-30 编辑:黄民睿 来源:新校区办 浏览次数:

广西体专相思湖校区项目

建设工作动态

新校区建设管理办公室                  2020年11月30日                   第 3期

一、2020年11月项目总体完成情况

(一)完成1#、2#宿舍楼、教学楼基础选型及施工图编制。

(二)完成项目临时用水方案、临时用电组织方案、土方平整施工方案、预应力管桩施工方案等。

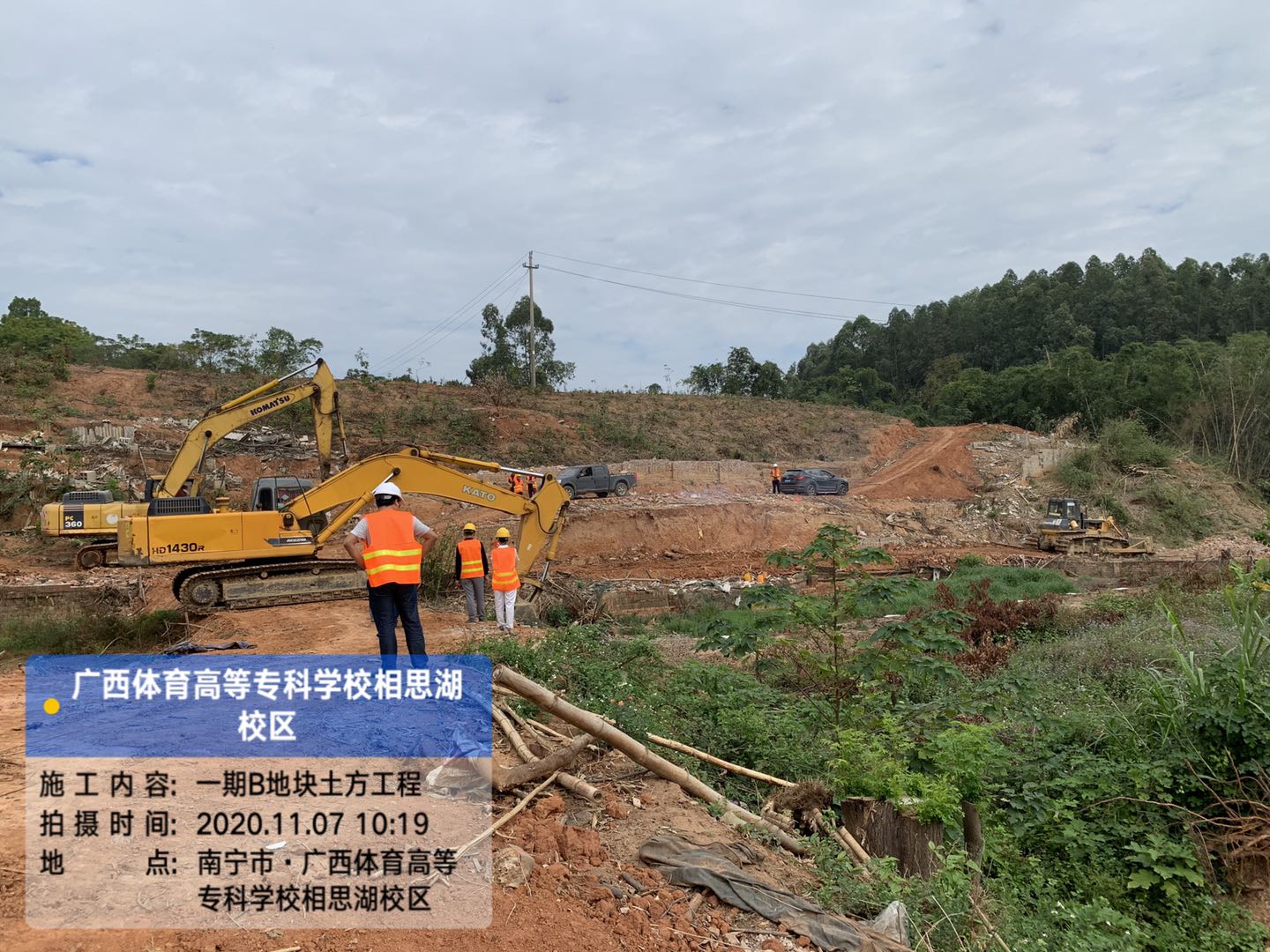

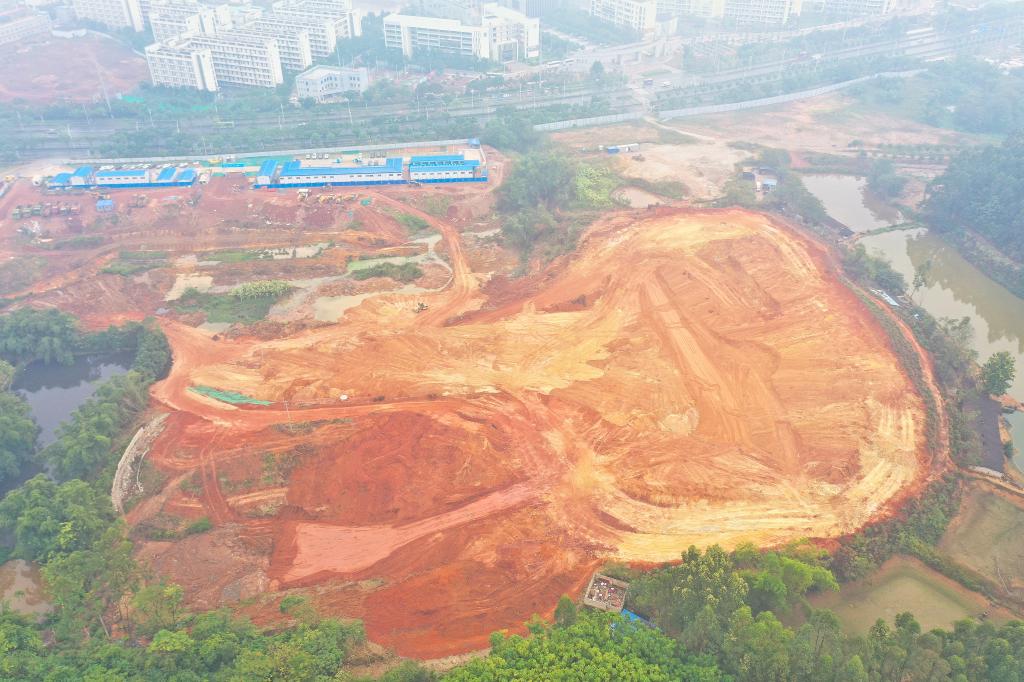

(三)完成一期B地块土方平整约80%。(附图1)

(四)完成1#、2#宿舍楼及教学楼现场噪音检测。

(五)完成搭设3栋工人生活区临建板房,地面铺装完成95%。

(六)完成B地块原始地貌数据采集。

(七)完成1#、2#宿舍楼、教学楼详细勘察报告。

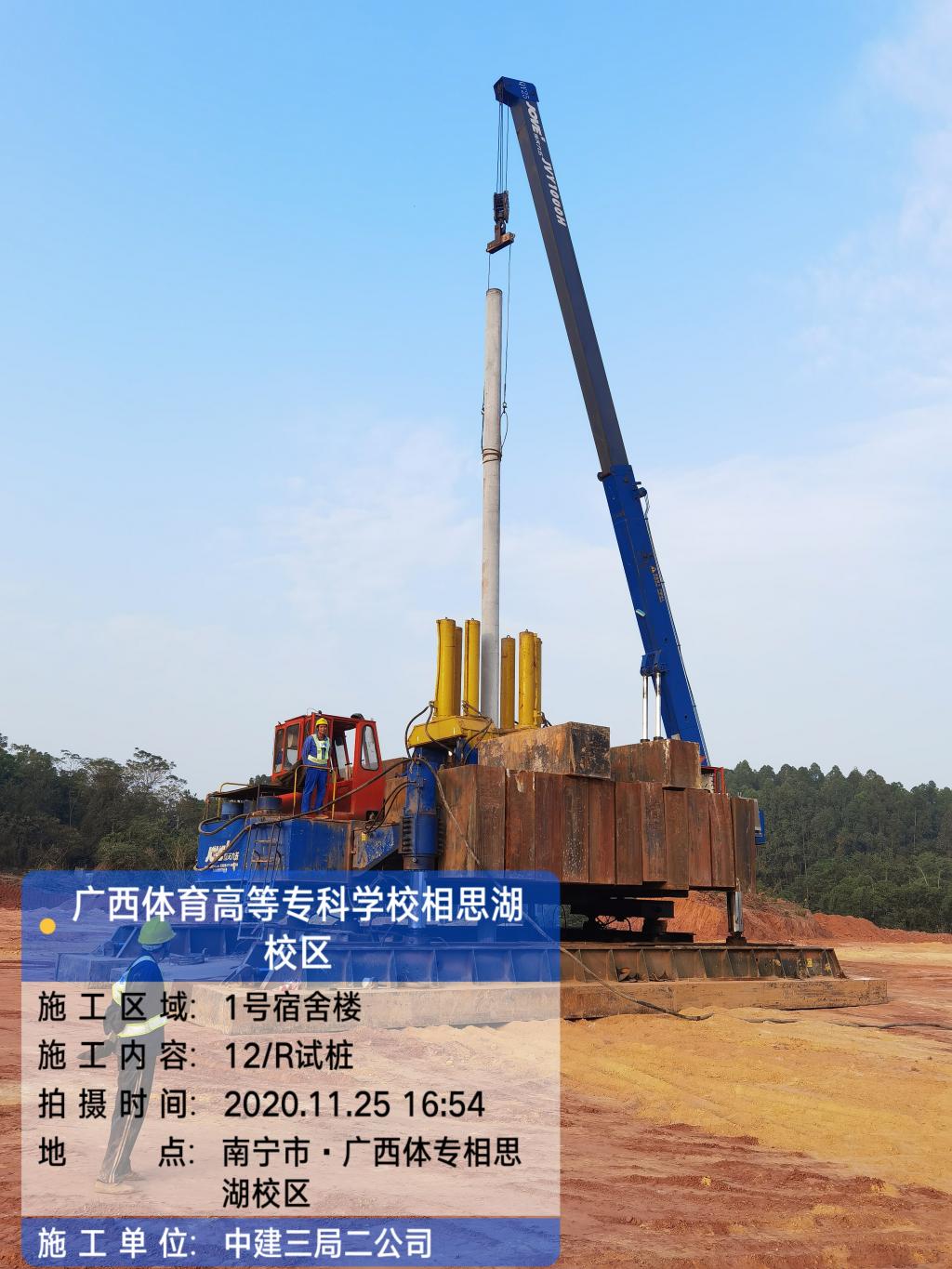

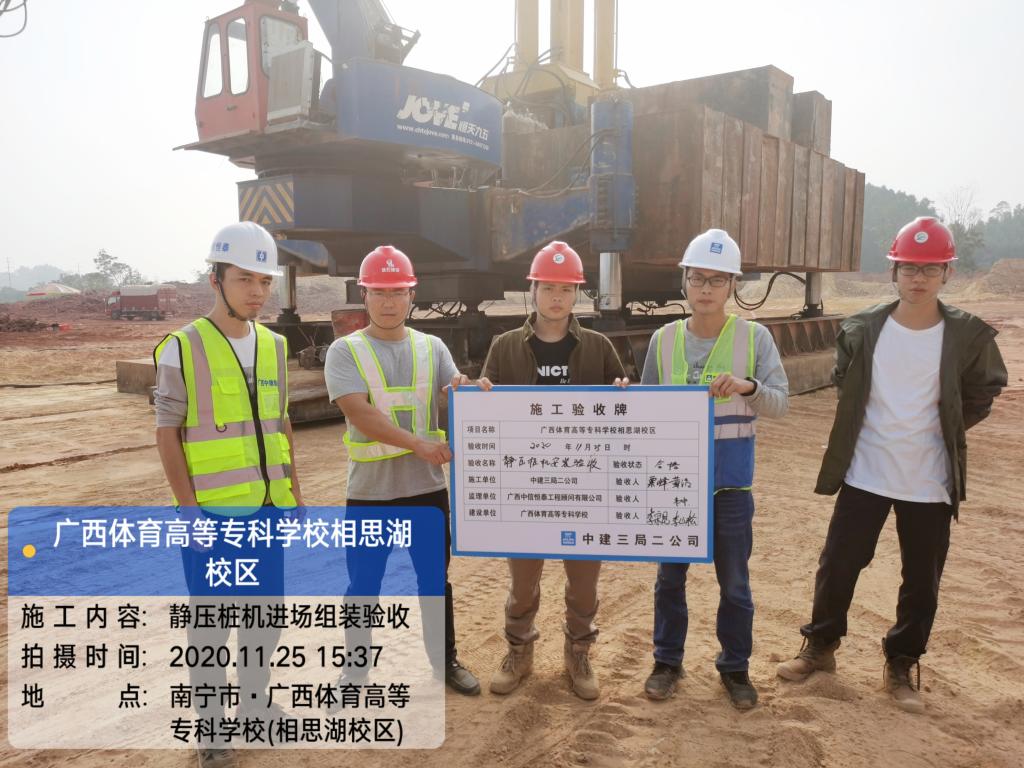

(八)预应力管桩和一台静压机进场,正在进行试桩施工。(附图2)

(九)完工项目施工大门施工及地面砼浇筑。

二、2020年11月项目进展情况

(一)11月4日,新校区建设管理办公室在项目现场组织召开第七次现场例会。会议要求:总承包方加强督促设计单位加快设计进度,2日内完成1#、2#宿舍楼、教学楼施工图基础优化设计及选型方案;于12月31日前完成1#、2#楼宿舍楼底板浇筑和教学楼桩基施工,并依此制定详细的施工进度计划和拟作业面的组织安排计划至全咨方和建设单位审核;在土方单位进场后做好各项安全交底工作,复核GFC预制桩数量及长度,提前做好预制桩的定制工作;要求各参建单位组织学习项目施工安全相关教育文件。(附图3)

(二)为全面把握全过程工程咨询项目各阶段管理要点,提高防范工程法律风险意识,切实加强项目管理业务能力,11月5-6日,新校区建设管理办公室和全过程工程咨询服务单位分别组织人员参加广西建设工程造价管理协会和广西建设监理协会联合举办的“最新造价改革工作分析暨全过程工程咨询按理解析与EPC模式项目流程管理”培训班。(附图4)

(三)根据新校区项目1#、2#宿舍楼、教学楼基础选型分析及评审结果,新校区办组织设计单位修改完善了上述建筑单体基础施工图编制工作,同期要求施工单位立即开展相关机械物料准备,尽快开展土方、基坑开挖和基础施工工作。11月7日上午,项目B地块1#、2#宿舍楼、教学楼基础土方工程正式破土动工。土方工程的顺利启功,预示着项目施工正式进入实质性阶段,为项目全面推进奠定了坚实的基础。(附图5)

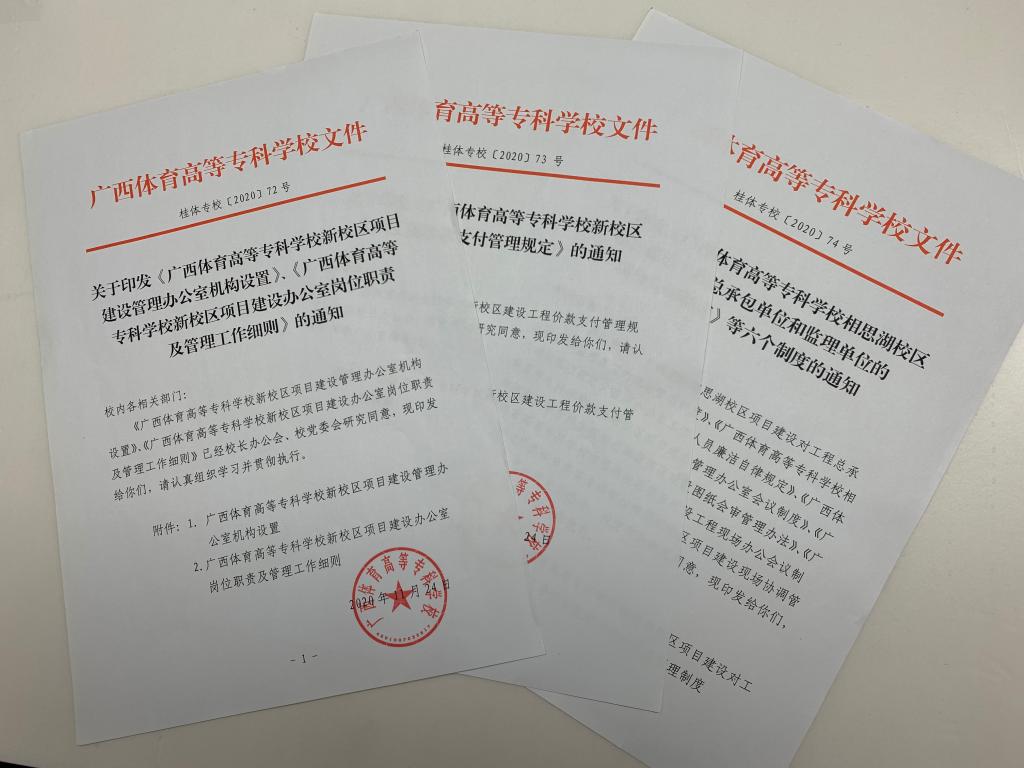

(四)为加强项目建设的规范化管理,确保项目建设健康、规范、高效、有序进行,实现工程优质、资金安全、干部廉洁、群众满意的建设目标,新校区办自2019年底开始注重建章立制工作,先后拟定了《广西体育高等专科学校新校区项目建设管理办公室机构设置》《广西体育高等专科学校新校区项目建设管理办公室岗位职责及管理工作细则》《广西体育高等专科学校新校区项目建设现场办公会议制度》《广西体育高等专科学校新校区建设工程价款支付管理规定》等九项制度,并结合项目开工以来工作实践,对新校区办机构设置、岗位职责及管理流程不断修改完善。于11月2日、11日,分别经校长办公会、校党委会审议通过,11月24日正式印发执行。(附图6)

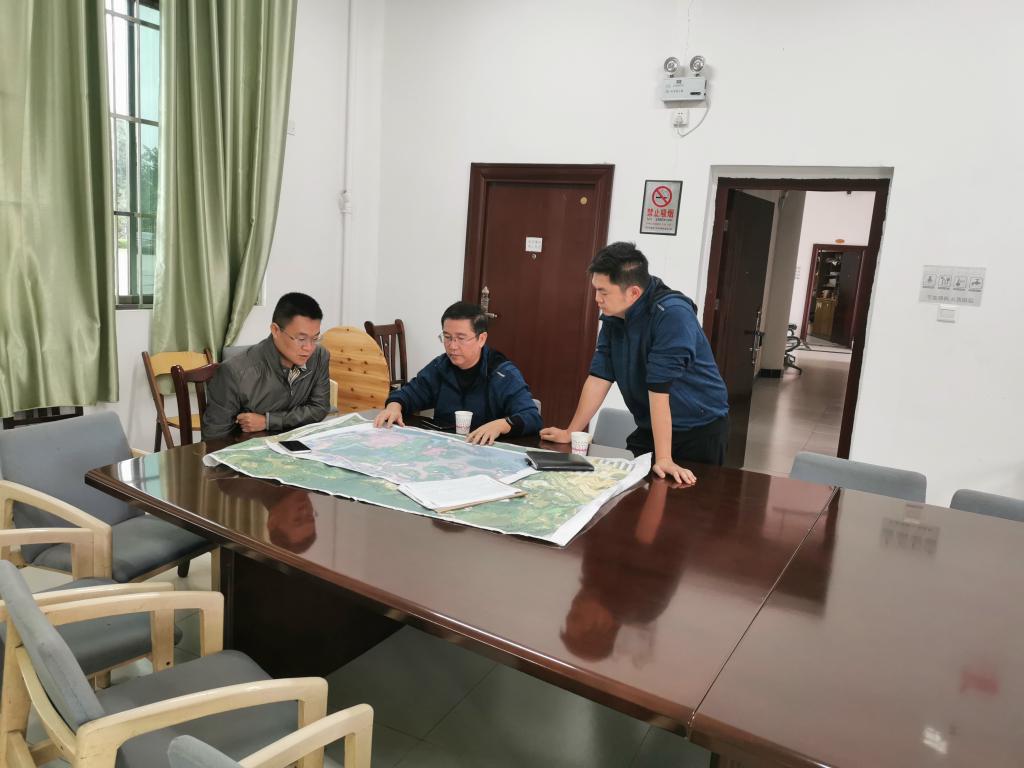

(五)11月11日上午,新校区办曾庆光主任与南宁高新区管委会李耕主任在火炬大厦20楼会议室共同召开项目建设推进协调会,就加快推进广西体专相思湖新校区建设事宜进行研究讨论。会上,新校区办首先介绍相思湖新校区项目建设背景、进展情况、工作计划及亟需解决的若干事项。南宁高新区各有关部门与新校区办就项目用地清表工作及时间节点、报建手续申报及审批等问题进行了研究,并给予加快项目推进建议。李耕主任表示将全力支持和配合我校相思湖校区项目建设,双方共同加强对接,尽快协调解决当前项目推进存在问题,保障项目顺利进行。(附图7)

(六)11月12日,新校区建设管理办公室在项目现场组织召开第八次现场例会。会议要求:图审单位制定审图流程及需提前准备的资料清单报全咨方;要求总承包方跟图审单位做好沟通工作,并在初步概算中尽快完善补充缺漏项;要求勘察单位于11月18日之前出具1#、2#宿舍及教学楼正式详勘报告;要求检测单位在进行检测前,以工作联系函方式与全咨方及总承包方确认需互相配合事宜;要求总承包方尽快落实扬尘治理措施,完成土方平整场地临时用电用水的布置工作;强调各参建单位加强沟通和联系,在遵守公文递交制度的同时,如遇紧急情况或临时意见交换,可随时直接联系相关责任人。(附图8)

(七)11月12日,校区建设管理办公室与全咨方相关人员在项目工地现场召开项目协调推进会。会议要求:全面落实新校区办与高新区管委会项目推进协调会商定事项;由全咨方审核总承包方提交的2020年底进度计划,并督促总包单位制定和提交2021年春节前进度计划。会议要求提高行文工作效率,每周现场例会纪要须在本周内完成核稿印发。

(八)为系统学习全过程工程咨询项目各阶段的管理程序和规范,加强项目风险防范应对措施管理,进一步提高项目管理水平,11月14-16日,新校区建设管理办公室组织人员参加由中国投资协会投资咨询专业委员会主办的“新政策下EPC工程总承包全过程实战与风险防范应对管理及全过程工程咨询与施工现场管理实战型高级培训班”。有来自全国各地建设、施工、设计、咨询等单位约200名代表参加本次培训班。(附图9)

(九)11月17日,新校区建设管理办公室与全咨方相关人员在项目工地第二会议室召开项目协调推进会,重点研究如何尽快办理项目报批报建前期手续确保项目顺利推进。会议确定了办理施工许可证的总目标,明确由全咨方牵头做好办理施工许可证总体统筹工作,新校区办做好相关材料审核管理工作;确定由全咨方、建设单位和总承包方资料员组成项目资料小组,做好资料传递和管理工作;要求全咨方提前通知建设单位准备相关资料,并督促总承包方提交施工计划。(附图10)

(十)为进一步了解地方政府专项债最新申请政策,为相思湖新校区项目明年申请获得专项债支持做好准备工作,11月18日,新校区建设管理办公室组织人员参加自治区教育厅举办的地方政府专项债培训班,培训内容包括教育领域专项债最新政策、发行工作流程、项目遴选标准、前期准备工作、测算说明和高等学校专项债案例等。(附图11)

(十一)11月19日,新校区建设管理办公室在项目现场组织召开第九次现场例会。会议要求:全咨方汇总图审单位关于1#、2#宿舍楼施工图审核意见,总承包方尽快依此修改完善;要求勘察单位会后尽快将正式详勘报告发全咨方和图审单位;要求总承包方根据修改意见尽快提交合格的设计概算报全咨方审核;要求总承包方落实现场安全警示标牌设置,加强夜间施工照明,做好安全巡视和安全交底工作;要求各参建方对周例会布置任务的完成情况进行回应。(附图12)

(十二)11月19日,新校区建设管理办公室在项目现场第二会议室组织召开工作会议。会议明确了加强项目管理办公室建章立制问题,要求新校区办综合协调组、工程技术组、资金筹措组全体成员要认真学习和熟悉新校区办所有规章制度和项目合同内容,明确岗位职责和工作权限,全面掌握工作流程和业务规范;会议研究落实与高新区管理专题协调会相关事宜,将责任落实到具体人员,确保每项工作积极推进;要求全体人员加强与全咨方、总承包方的协调管理,健全相关工作机制。(附图13)

(十三)11月25日,新校区建设管理办公室在项目现场组织召开第十次现场例会。会议要求:总承包方加快土方工程进度,保证工程进度按年度计划执行;要求总承包方在12月12日前完成1#、2#宿舍楼和教学楼施工图预算编制;要求总承包方在桩基进场后做好三加强教育和安全技术交底工作,桩基吊装时确保桩基单位安全员到场进行指挥;要求总承包方本月做好安全消防演练工作部署,做好防疫防寒工作;明确建设单位继续加强与高新区征拆中心沟通协调,确保项目顺利推进。(附图14)

(十四)11月27日,新校区建设管理办公室曾庆光主任与高新区征拆中心林郁书记在征拆中心会议室共同召开工作协调会议,重点研究年底前破解B地块北侧征拆难点拟采取措施、2021年初步征拆计划,以及根据项目施工组织和设计安排制定清表计划,确保工程推进所需的工作面。(附图15)

附图1

附图2

附图3

附图4

附图5

附图6

附图7

附图8

附图9

附图10

附图11

附图12

附图13

附图14

附图15

相关新闻

扫一扫关注
学校微信公众号

举报须知

我要举报

举报电话:0771-2825551

举报邮箱:gxtzjjjcs@163.com

地 址:广西南宁市公园路2号四楼纪检监察室 邮编:530012

信访

信访电话:0771-2810790

书记、校长信箱:gxtzxf@163.com

地 址:广西南宁市公园路2号综合楼五楼学校办公室信访办 邮编:530012
